廻日録

かいじつろく

9月24日(2014年~2007年の9月24日)
壁の先角も塗り

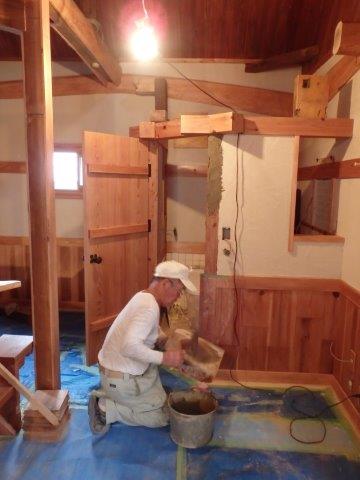

2014年水曜日曇り時々雨。

7時20分発モールトン、8時15分14x邸着。タオ左官既に漆喰塗り。同時にパーフェクチンで11y邸の色見本を作ってもらう。便所コーナーは下地塗り。上塗りは西側から。14x様と打ち合わせ。16時退場帰路。バトは13x邸現場 瓦搬出立会い、便所排水配管手直し

2013年火曜日晴れ。

10時より13y邸ご主人と実施設計打ち合わせ。2階プランがまた変わる。試算表の説明など、12時過ぎ終了。14時から今度は14y邸、基本設計打ち合わせ、ご夫婦子供1人。高床案、別棟案などが飛び交う。16時半過ぎ終了。その後、
バトとメゾンプチ引っ越し作業。大テーブルと本棚。

2012年月曜日晴れ。

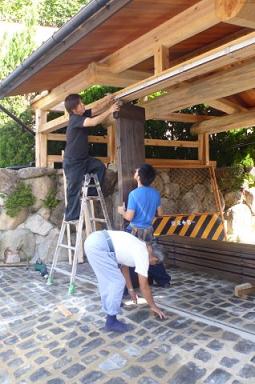

11y邸 ガレージ門扉建込み

早朝からメールでメゾンの件、管理費不公平問題で反論。「いまさら、○○さんと何を話しあうのでしょうか。本来○○さんから、申し出があるべきことです。混乱するから、皆さまで過去の管理費等は記載しないとお決めになったはずです。」昼過ぎジャン理事も呼応。「過去の賠償問題を○○さんとだけ交渉するということは何だか正々堂々としていないような気がします。将来、理事たちが、私達の記録を見た時、すべてが、明々白々としていたいです。当初の目的の管理費削減のために現況の情報開示するのが、良いと思います。」●朝丹人にて11y邸。ガレージ、門建具取付。バトは12y邸詰め。本棚建具靴箱等施主打ち合わせ。既に12y様から要望を受けている。●1)靴箱の下段の高さは、ブーツなどを入れたいので450欲しい。2)靴箱の容積が全体的に不足気味。最下段の450を入れて、最低130くらいの高さで5段あるとよいです。●食品庫に関して1)北側の棚について、以前の図面の方がよいです(5段程度で、可動棚)。2)南側の机の上の壁にコンセントが欲しい。
●本棚に関しては要点のみ。1)最下段の傾斜はあった方がいい。有効高さ360,奥行きは300程度。棚の割り振りがうまくいかなければ、下から2段目も傾斜でもよいです。下から2段目は、高さ320、奥行き300弱で足ります。2)新書/文庫の専用本棚はあまり気に入りません。前回の柱部分の細長い新書・文庫棚がなくなりましたが、それはそれですっきりするので捨てがたいです。上3分の1くらいが新書・文庫の棚という本棚はあってもいいかもしれず、棚の割り振りを考えてみます。3)下2段だけ300程度で、それから上は240程度がよい。4)コンセントは、縦2つ横3列で並んだものがないか?コンセント位置(電話コンセントも含む)は下でよい。5)手持ちのFAXやプリンターをずっと使い続けるわけではないにしても、FAXとプリンタと2台置く必要があります。モデムのたぐいもあるので、この部分は下3段を機器設置にあてるイメージです。配線スキマはその部分に特に必要です。●以上についてバトと先生が事前打ち合わせする。○いま西側に文庫、新書が集められているが、できれば東西南北でジャンル別に分けたいのでそれぞれ文庫新書が入るようにしたい→先生見解:西側はいまの図面のように奥行きの浅いものがいい。4面ななめ本棚ではがちがちになる。・横の棚板厚みを21ミリにできないでしょうか。→先生見解:やれといわれればするが。つれない返事でいいのでは。ただ、上段の文庫新書の棚のところは21ミリでも18ミリでもいい。●このような前提で、バトがかなり長時間の打ち合わせに臨んだわけである。記○本棚・最下段のみななめ。・下から奥行き300が2段、240が3~4段、170が4段・側板ななめで板何枚かつぐ・西側は下から上まで奥行き170ミリで下からハードカバー上3分の1は文庫新書ピッチ・電話ファックスある棚は3貫あたりまで電話ファックス、プリンター、モデム類置く。・電話棚の上は奥行き170棚にして欲しい。○くつ箱・120924付け玄関土間くつ箱図面で了解。 (図面先生確認済み)○食品庫・北側300奥行き棚 間に浅い棚追加するかどうか今日明日中に返事します。もう少し考えさせてください。押入れのほうは問題ない。(9/25(火)オリ大工製作)○寝室クローク・枕棚とハンガー掛け、折れ戸になる件 概ね了解。○洗面カウンター・カウンター左袖壁に奥行き120ミリ程度の棚を1~2段つけて欲しい。また打ち合わせください。三面鏡お願いするか考えます。○ダイニングテーブル・できたら作成してほしい。○建具表・リビング西 2段窓WW-2 ランマも板窓了解。※敷居が水返し納まりになっていない。明後日あたりクム大工に敷居修正願い予定。高さ実測H保留願います)・玄関戸D-1 補助錠要ります。シーダバーンのようにダブルロックで。・洗濯室勝手 引き手の件 検討し現場支給します。・洗濯室勝手D-2ランマ 梨地ガラス・勝手D-2 引き戸錠 要不要 検討します。・二階予備室 北東引き分け窓GW-4 梨地でもいいかもしれません。・その他、面取りガラス、梨地箇所問題ないです○左官サンプル・パーフェクチン調合色 6番と7番半々ミックスがイメージに近いです。・明日か明後日妻に現場着てもらって確認してもらいます。○登記の件・申請は自分でします。図面も挑戦してみようかと・・・。●19時~19時20分打ち合わせ○電気・リビング南 1通りチ柱横コンセントをデロンギ用専用コンセント・食品庫 机上左 コンセント追加●昼前高級スーパーで弁当。番頭と昼食、午睡。丹人にてメゾン。案内状等ポスティング、郵送。修正コピーを持参。封筒を買った後11y邸へ。ご主人奥様お子様。残工事の打ち合わせ。14時40分帰路。夕食しゃけ。小若母送迎。●夜半メゾン理事よりメールあり。インターホン越しに「お気を付けください.」とのこと。●未明ブログ。情報が入り乱れ書く方も読む方も長い忙しい一日だった。

2011年土曜日晴れ。

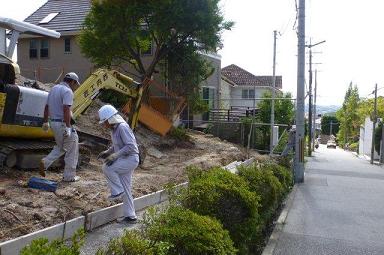

11y邸 石積み基礎シゥー組

新アルト8時半11y邸。石積み再開初日。シゥー組3人。石積み図面により、隣地及び道路レベルに相応した高さをベースとすることをシゥーと改めて相談、決定。しかしながら、実際に深く掘り出すと、石がぐらぐらしたりでコンクリートでかなりバックアップしなければというシゥーの考えが如実となった。植木の根っこなどもからんで、かなり生垣を痛めることになるかもしれないと、11y様にも通知。昼休み、一旦事務所に戻り、昼食は芦屋一の魚料理店で番頭と。食後、近くのメゾンで机椅子の開梱と設置、レイアウトが現実に。白黒のアクセントがきれい。番頭は明日のメゾン食事会の寿司詰めの内容確認等。今回の中味は、半分チラシ、半分助六。原寸スケッチ描いて、板さん了解。現場に戻って掘り方、転圧の確認。16時生コン車で、南側ベースコンと道路側捨てコン。17時前途中退出、帰路。ペットボトル茶一箱購入。11x邸、午前足場設置、現場チェックはバトにお願いする。無事終了の連絡。

2010年曜日晴れ。
10y邸 床

終日事務所。10y邸バト、1階床等。マナから大工刻みの件で質疑あり。今回10z邸は、ツイン・カーペンター、2人の棟梁が棟を分けて協同している。2人の大工とはもちろん、10zさんも気にする、雑誌掲載のレンガ塀の家棟梁タケちゃんと三馬力半棟梁シムである。質疑内容はその取り合いに関するもの。

質 疑
先生、タケ大工より下記、質疑ありました。
母親棟についてシムさんに確認してタケさんに連絡でしょうか?
(電話の様子からタケ大工からシムさんに直接確認するというのは、ない感じでした。)
マナ
       記
・ナ通り柱(平面図靴箱)母親棟との桁のとりあいどうする?
 桁のばす方がいいと思うから、ホゾおさまり?ホゾ巾きらずにおいておいたら
 現場ですぐきれると思うけど。
以上です
回 答
異存なしです。
2009年木曜日晴れ。
 終日事務所。08ey  クム大工 門扉等修繕。09x邸  タオ左官 ラス張り 戸袋モルタル。

2008年水曜日晴れ。
 大屋根

電車古アルト8時半08z邸着。 12時半帰路。 タケちゃん1人 浴室仕舞。 タオ左官1人 漆喰下地モルタル、 ハト小屋すずめ口しっくい詰。 08zさま 浴室サーモタイル白OK、 浴室シャワー配管 2F便所手洗い配管 不適。 金曜日10時再施工。  08ex邸 カザ大工 外部敷鴨居 クム大工 2階床張り。 08ey邸 確認済証受取り 番頭。
